Bullet Train: बुलेट ट्रेन सुसाट! घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण, पाहा जबरदस्त VIDEO

Mumbai- Ahmedabad Bullet Train: मुंबई- अहमदाबाद बुलेट ट्रेनेबाबत मोठी अपडेट समोर आली आहे. बुलेट ट्रेनचे काम वेगने सुरू आहे. घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण झाले आहे. याचा व्हिडीओ समोर आला आहे.
Bullet Train: बुलेट ट्रेन सुसाट!घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण, पाहा जबरदस्त VIDEO
Bullet TrainSaam Tv
Published On

Summery -

  • मुंबई-अहमदाबात बुलेट ट्रेनबाबत मोठी बातमी समोर आली आहे.

  • बुलेट ट्रेनचे काम वेगाने सुरू आहे.

  • घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण झाले आहे.

  • बोगद्याचा जबरदस्त व्हिडीओ समोर आला आहे.

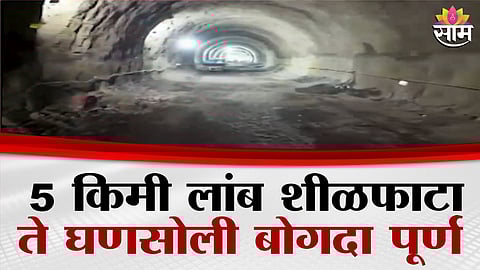

मुंबई-अहमदाबात बुलेट ट्रेनचे काम वेगामध्ये सुरू आहे. ही ट्रेन कधी सुरू होणार याची सर्वजण वाट पाहत आहे. बुलेट ट्रेनचे काही ठिकाणचे काम पूर्ण होत आले आहे. यामधीलच एक टप्पा म्हणजे घणसोली आणि शिळफाटा दरम्यानचा बोगद्याचे काम पूर्ण होत आले आहे. ५ किमीचा हा बोगद्याचे काम पूर्ण झाले असून त्याचा व्हिडीओ देखील समोर आला आहे.

मुंबई अहमदाबाद हायस्पीड रेल्वे मार्गावरील शिळफाटा बोगद्याचा ब्रेक थ्रू आज होणार आहे. हा बोगदा ठाणे जिल्ह्यातील महत्वाचा टप्पा असून त्याच्या यशस्वी सुरंग खोदणीने प्रकल्पाला वेग आला आहे. हा बोगदा शिळफाटा ते गायमुख दरम्यान २ किमी लांब असून अत्याधुनिक टनल मशीनने खोदण्यात येणार आहे. हा बुलेट ट्रेन मार्गावरील सर्वात महत्वाचा टप्पा असणार आहे.

हा न्यू ऑस्ट्रियन टनलिंग (NATM) पद्धत बोगदा सुमारे ५ किमी लांबीचा असून बीकेसी आणि शिळफाटा दरम्यान २१ किमीच्या समुद्राखालील बोगद्याचा भाग आहे. ज्यामध्ये ठाणे खाडीच्या खाली ७ किमीचा मार्ग समाविष्ट आहे. या विभागासाठी NATM द्वारे बोगद्याचे काम मे २०२४ मध्ये तीन ओपनिंगद्वारे सुरू झाले आणि सलग बोगद्याच्या पहिल्या २.७ किमी भागाचे पहिले ब्रेकथ्रू ९ जुलै २०२५ रोजी पूर्ण झाले. या ब्रेकथ्रूसह सावली शाफ्टपासून शिळफाटा येथील बोगद्याच्या पोर्टलपर्यंतचा ४.८८१ किमी लांबीचा सतत बोगदा विभाग पूर्ण झाला आहे.

Bullet Train: बुलेट ट्रेन सुसाट!घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण, पाहा जबरदस्त VIDEO
Mumbai Ahmedabad Bullet Train: समुद्राखालून ३२० किमी वेगाने धावेल मुंबई-अहमदाबाद बुलेट ट्रेन, जाणून घ्य कसा असेल मार्ग

हा बोगदा शिल्फाटा येथील MAHSR प्रकल्पाच्या व्हायाडक्ट भागाशी जोडला जाईल. या NATM बोगद्याची अंतर्गत खोदकाम रुंदी १२.६ मीटर आहे. हा ब्रेकथ्रू मूलतः क्लिष्ट भौगोलिक परिस्थितींमध्ये खोदकामाचे काम पूर्ण झाल्याचे दर्शवतो आणि ड्रिलिंग आणि ब्लास्टिंग, सर्वेक्षण कार्य, समर्थन प्रणाली यांसह अभियांत्रिकी कामांच्या यशस्वी अंमलबजावणीची पुष्टी करतो. ज्यामुळे प्रकल्प अंतिम टप्प्यात प्रवेश करतो जसे की वॉटरप्रूफिंग, लाइनिंग, फिनिशिंग आणि उपकरणांची स्थापना करते. प्रक्रियेला वेग देण्यासाठी, अॅडिशनली ड्रिव्हन इंटरमीडिएट टनल (अदित) तयार करण्यात आला. ज्यामुळे घणसोली आणि शिळफाटा दोन्ही बाजूने एकाच वेळी खोदकाम करणे शक्य झाले.

Bullet Train: बुलेट ट्रेन सुसाट!घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण, पाहा जबरदस्त VIDEO
Bullet Train : मुंबईवरून फक्त २ तासांत अहमदाबादला पोहचणार, ताशी ३२० किमी वेगाने धावणार; 'या' १२ ठिकाणी थांबणार

उरलेली १६ किमी बोगदा खोदकाम टनल बोअरिंग मशिन्स (टीबीएमएस) वापरून पूर्ण केली जाईल. हा बोगदा एकल ट्यूब प्रकारचा असेल. ज्याची व्यासफळ १३.१ मीटर असेल आणि यात दोन्ही-अप आणि डाउन लाईन्ससाठी ट्विन ट्रॅक बसवता येईल. साईटवर व्यापक सुरक्षा उपाय राबवले गेले आहेत, ज्यामध्ये जमीन बैठकीचे चिन्हक, पायझोमीटर, इनक्लिनोमीटर आणि स्ट्रेन गेजेस यांचा समावेश आहे, जेणेकरून जवळच्या संरचनांना त्रास न देता सुरक्षित आणि नियंत्रित बोगदा खोदकामाचे काम सुनिश्चित केले जाऊ शकते. बोगदा बांधकामाच्या साईटवर प्रवेश मर्यादित करण्यासाठी योग्य व्यवस्था करण्यात आल्या. ज्यामुळे अनधिकृत प्रवेश रोखला गेला आणि संवेदनशील व क्लिष्ट बांधकाम वातावरणातील कामगारांची सुरक्षा सुनिश्चित झाली. बांधकाम कामगारांसाठी बोगद आत ताजी हवा पुरवण्यासाठी तरतुदी केल्या गेल्या.

Bullet Train: बुलेट ट्रेन सुसाट!घणसोली- शिळफाटा बोगद्याचं ५ किमीचं काम पूर्ण, पाहा जबरदस्त VIDEO
Bullet Train Project: देशातील पहिली मुंबई-अहमदाबाद बुलेट ट्रेन कधी धावणार? तारीख आली समोर

भारताचा पहिला ५०८ किमी लांब बुलेट ट्रेन कॉरिडॉर मुंबई आणि अहमदाबाद दरम्यान बांधला जात आहे. एकूण ५०८ किमी पैकी ३२१ किमी व्हायडक्ट आणि ३९८ किमी पायरांचे काम पूर्ण झाले आहे. १७ नदी पूल आणि ९ स्टील पूल पूर्ण झाले आहेत. २०६ किमीच्या मार्गावर ४ लाखांहून अधिक आवाज प्रतिबंधक बॅरियर्स बसवण्यात आल्या

२०६ ट्रॅक किमी ट्रॅक बेड बांधकाम पूर्ण झाले आहे. मुख्यलाइन व्हायडक्टच्या सुमारे 48 किमीवर 2000 हून अधिक ओएचई मास्त्स बसवण्यात आले. पालघर जिल्ह्यातील ७ पर्वतीय बोगद्यांवरील खोदकाम चालू आहे. गुजरातमधील सर्व स्थानकांवरील सुपरस्ट्रक्चर काम प्रगत अवस्थेत आहे. महाराष्ट्रातील मुंबई भूमिगत स्थानकावर सर्व तीन उंचावलेल्या स्थानकांचे काम सुरू असून बेस स्लॅब कास्टिंग चालू आहे.
